Energia z pierwszej polskiej elektrowni jądrowej w gminie Choczewo ma popłynąć w głąb kraju nową, dwutorową linią 400 kV. Trasa będzie miała około 80 kilometrów długości i zakończy się w planowanej stacji Dobrogoszcz w gminie Parchowo. Jej przebieg został wypracowany po ponad roku konsultacji z mieszkańcami i właścicielami nieruchomości.
Podczas procesu informacyjno-konsultacyjnego odbyło się 17 spotkań i ponad 50 godzin dyżurów eksperckich. PSE zebrały ponad 300 uwag i sugestii, a tam, gdzie było to możliwe, przebieg linii został skorygowany. Gotowość infrastruktury wstępnie przewidziano na 2035 rok, natomiast pierwszy prąd z elektrowni jądrowej ma popłynąć około 2036 roku.

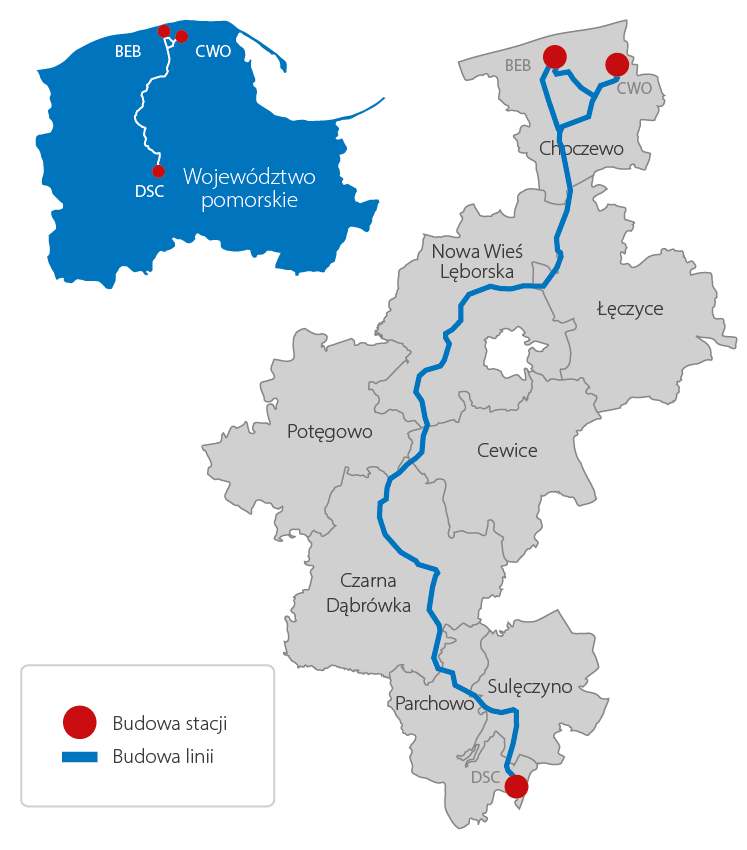

Linia 400 kV z Choczewa do Parchowa

Moc ze stacji Biebrowo w gminie Choczewo zostanie wyprowadzona dwutorową linią 400 kV. Po kilku kilometrach dwie niezależne linie zostaną wpięte w trasę 400 kV Choczewo – nacięcie linii Słupsk-Żarnowiec, której budowa ma rozpocząć się w 2026 roku.
Przez około 20 kilometrów energia będzie przesyłana przez gminy Choczewo, Łęczyce i Nowa Wieś Lęborska. Od rejonu Brzeźna Lęborskiego linia otrzyma własny przebieg i dalej poprowadzi przez Nową Wieś Lęborską, Cewice, Czarną Dąbrówkę, Sulęczyno i Parchowo.
Cała trasa ma przebiegać przez siedem gmin i zakończyć się w rejonie miejscowości Sylczno, gdzie PSE planują budowę stacji elektroenergetycznej Dobrogoszcz.
Konsultacje społeczne wpłynęły na przebieg trasy
Rozmowy z samorządami dotyczące planowanej infrastruktury rozpoczęły się już w 2022 roku, a w połowie 2025 roku projekt trasy przedstawiono mieszkańcom. Na przebiegu planowanej linii znajduje się ponad 400 prywatnych nieruchomości.
W ramach konsultacji zorganizowano 17 spotkań i ponad 50 godzin dyżurów eksperckich w ośmiu gminach. Zebrano ponad 300 uwag, które zostały przeanalizowane przez projektantów. Tam, gdzie było to możliwe, przebieg linii zmieniono z uwzględnieniem postulatów mieszkańców, właścicieli gruntów i samorządów.
Kolejny etap to lokalizacja słupów
Po ustaleniu przebiegu trasy projektanci mają wyznaczyć dokładne miejsca posadowienia słupów. Jesienią 2026 roku przedstawiciele inwestora mają ponownie kontaktować się z właścicielami nieruchomości, na których zaplanowane zostaną konstrukcje.
Właściciele zostaną poproszeni o zgodę na badania geologiczne gruntu. W 2026 roku rozpocznie się także roczna inwentaryzacja przyrodnicza na całej długości planowanej linii. W kolejnych latach PSE zamierzają wystąpić o decyzję lokalizacyjną oraz pozwolenie na budowę. Rozpoczęcie zasadniczych prac w terenie planowane jest około 2030 roku.
Właścicielom nieruchomości, przez które przebiegać będzie linia, ma przysługiwać jednorazowe wynagrodzenie za ustanowienie służebności przesyłu.
Linia potrzebna do przesyłu energii z atomu
Za budowę pierwszej polskiej elektrowni jądrowej odpowiada spółka Polskie Elektrownie Jądrowe. Obiekt powstanie nad Bałtykiem w gminie Choczewo, a planowana infrastruktura PSE umożliwi przesył produkowanej tam energii do Krajowego Systemu Elektroenergetycznego.
Docelowo bloki elektrowni mają osiągnąć łączną moc około 3 GW. Energia będzie mogła trafiać zarówno do odbiorców na Pomorzu, jak i w głębi kraju.
Harmonogram budowy linii będzie uzależniony od postępów prac przy elektrowni jądrowej. Gotowość infrastruktury przewidziano wstępnie na 2035 rok, a pierwszy prąd z elektrowni ma popłynąć około 2036 roku.
